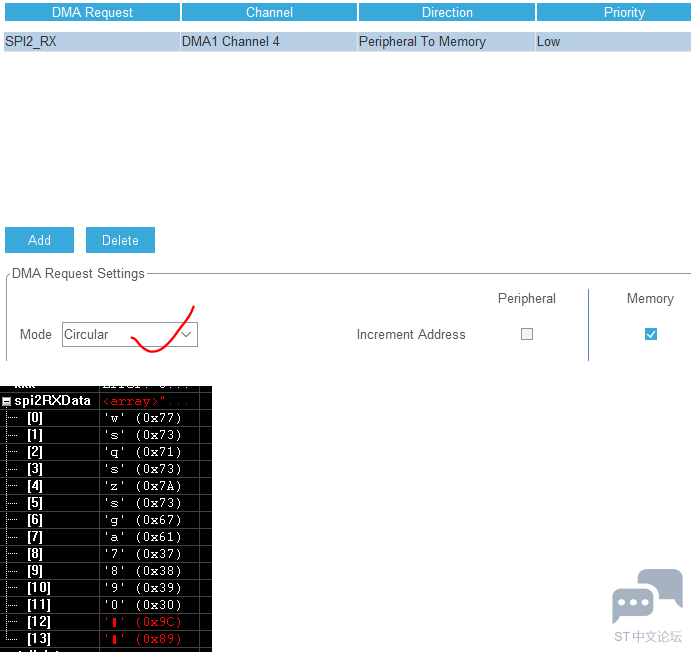

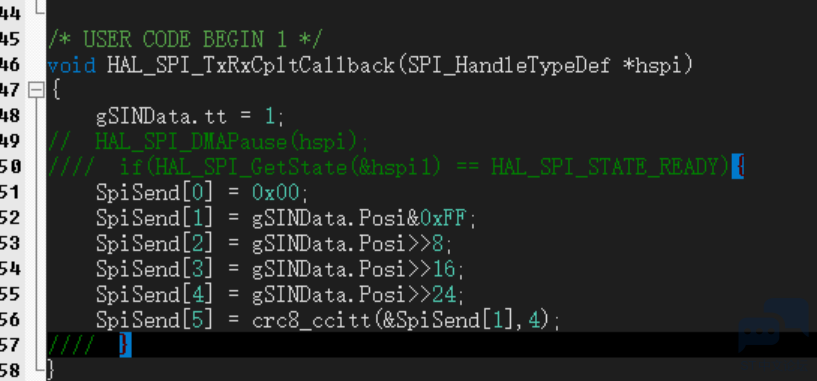

|
STM32配置成从机全双工,采用DMA方式,出现一个问题:当我把DMA方式配置成DMA_CIRCULAR后,数据在传输过程中就会CRC校验失败。 在完成上述相关配置后,在SPI初始化函数最后加上HAL_SPI_TransmitReceive_DMA(&hspi1,SpiSend,SpiRecv,6);开始传输。 数据传输具体情况是这样的,由主机SPI周期读取后我向主机传输一个实时变化的数据,这个数据在另一个定时器中处理并刷新得到。然后我在HAL_SPI_TxRxCpltCallback函数中把该数据传到SPI的发送DMA地址变量SpiSend,如下图所示:
另外附加一个crc校验码,但是主机收到的数据总是不对,且crc校验出错。 我用DMA方式配置成DMA_NORMAL的时候就不会有这个问题,数据是对的,但这样周期性的使用HAL_SPI_TransmitReceive_DMA,比较占用系统的资源。会导致数据刷新的速度变慢。因此想用DMA_CIRCULAR一劳永逸,但是不管怎么处理都有数据报错问题。 第一次来论坛提问,可能有表述不清楚的地方,谢谢大家。 |
FLASH擦除轮询等待时CPU真的会轮询吗
串口DMA收发出现ORE错误
STM32F3系列SDADC外部触发 DMA运输的bug
NUCLEO G474RE无法运行程序
电子方案大会深圳站-ST展台
STM32H563的QSPI接口不能读取W25Q256的后128MB数据
STM32C5 HAL SPI CRC 错误无法触发错误回调
HAL 库建议支持GPIO 同时配置为AF 与外部中断 EXTI
NUCLEO-G474RE这个开发板的例程在哪儿下载啊,不知道如和用他的usb和pc串口通信
STM32G431 用MCSDK5.4.8 进行PMSM永磁同步电机FOC控制,转速上升到某一值(3500rpm)无法继续上升,上不去
微信公众号
手机版
如果没理解错的话STM32做从机。
会不会是使用了循环模式的DMA 导致速度匹配不上的原因呢?
因为发送完6个数据后,DMA的发送请求还要从RAM中搬运数据,而这时候的完成中断中数据还没准备好。
反而是NORMAL 模式没有这个问题,等数据准备好再启动搬运呢?
另外,既然主机是定时查询,那么重新启动就跟得上速度。只要主机节拍别乱就行.
发送数据大1即可。多的那个位置存放校验码。
其它也没啥特别的了。
我这边使用STM32G4开发板也验证通过。
谢谢回答。应该不是crc校验本身的问题,我的crc代码是自己写的,而且也注意修改了发送接收字节Size。
我的从机用的SPI全双工通信模式,接收数据也没问题,问题出现在我从机发送的数据。
我理解应该DMA circle这种方式,是在随机时刻搬运该数据的,而该数据在另外一个中断实时刷新,搬运过程中又由于中断的原因数据的某个字节已经发生改变,因此数据不统一,所以crc校验出错。
现在因为程序思路有改变,不需要数据在定时器实时快速刷新,已经放弃circle这种方式了,用normal方式可以稳定的传输数据。
谢谢回答。我也觉得是数据没有准备好,或者是发送过程中被中断修改了部分数据,导致crc错误,数据异常的。
问题就是不知道怎么去控制这种circle方式去发送准备好的数据。之前做SPI通信,经常会使用spi State去判断状态,而circle的话,spi State一直都是BUSY状态;传输完成回调函数也没解决。
已经放弃circle方式了,程序思路有些改变,normal也能很好传输,且稳定。
[md]哦, 那算是一种出问题的可能吧。
如果循环模式每次数据个数不统一就比较难办。如果能每次保证一帧数据个数及内容是固定的,DMA传输每次都是从头开始就不该有问题。
